您当前所在位置: 首页 > 社区建设 > 发展建设 >

马练营电网改造

来源:马练营居委会官方发布|发布时间:2022-11-08|浏览次数:6401

        2001年,我村完成农村电网改造工程,供电基础水平有了显著提升。随着近年来马练营村经济的发展、

村民生活水平的提高,生产生活用电量与日俱增。由于我村各街道的主线太细,导致电网输配电能力较弱,无

法满足村民的生产生活用电需求。经两委会研究决定,于 2011年4月份对全村的低压线路进行全面改造,将村

内所有的电杆换成15米的高杆,线路由原来的35m㎡换成185 m㎡橡胶绝缘线,同时在2010年增设315KVA、

250KVA两台变台的基础上又增设250KVA变台两台。在线路改造的同时,配合区供电局给各家各户更换智能电

表。改造后的供电网,切实保证村民的生产生活用电需求,随后2011年7月增设315KVA变台一台,2013年5月

增设250KV变台一台,也为我村村民生活品质的提高提供了有效地电力保障。

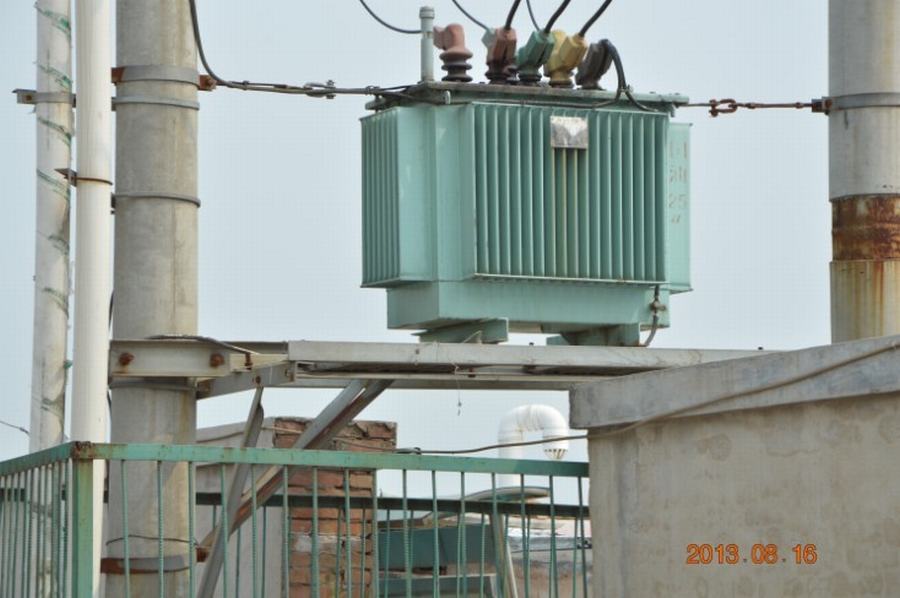

变压器(一)


变压器(二)
